胜利发电厂煤场防污封闭主体工程顺利竣工

2017-07-03 11:02:08|来源:国际在线|编辑:阚金剑 |责编:董健雄

胜利发电厂煤场防污封闭主体工程顺利竣工_fororder_胜利发电厂煤场封闭主体工程顺利竣工2_副本

胜利发电厂煤场防污封闭主体工程顺利竣工 火红/摄

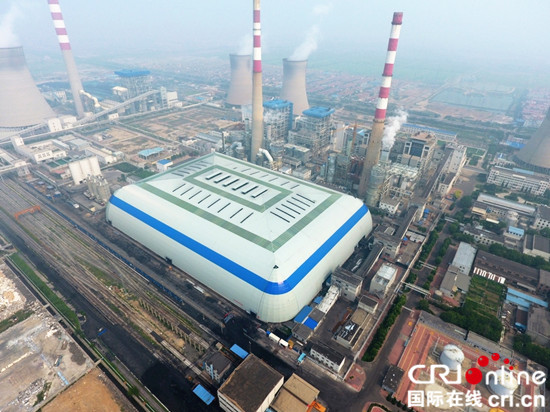

  国际在线山东频道消息(董嘉硕 通讯员 李建强 火红):6月29日上午,胜利发电厂煤场封闭工程最后一块屋面铝板安装完成,标志着煤场封闭主体工程竣工,较预定工期提前1天完成任务。

  该工程自2015年11月24日打下第一根桩基到主体封闭竣工,共历时1年零7个月。工程基础为预制砼方桩及桩承台基础,钢网架结构,设计南北轴线长192.7米,分南北两跨,南跨106米,北跨86.7米,东西轴线长265.4米,高48.38米,建筑面积51037.36平方米,项目投资1.08亿元,为目前国内竣工投产最大跨度的煤场封闭项目。

  该工程是在煤场煤位高库存、时刻保证发电生产用煤的前提下施工,要做到保生产和保施工两不误,交叉作业频繁,给施工单位和电厂燃料部生产组织和管理带来极大难度,双方积极结合现场生产实际,克服各种不利条件,互相配合,加强协调,始终以安全为重,按节点认真完成工程每一个阶段。期间,管理局、电厂领导及有关职能部门,频频深入工程现场,进行指导和帮助,保证了主体工程如期竣工。

  主体工程竣工后,后续还有消防设施、数字化煤场、斗轮机改造、喷淋水系统、外部环境绿化等诸多复杂的配套工作需要完成。

  电厂煤场封闭主体工程竣工后,可实现存煤23万吨、满足4台机组燃煤需求。该工程不仅能有效减少燃煤损失,同时还能彻底消除燃煤粉尘外溢对周边环境的影响,是胜利发电厂主动履行社会责任,加大环保设施投入,提升企业形象,建设节能、环保、和谐、绿色电厂的具体体现。





  • 济南趵突泉再现“云雾润蒸”奇观
  • 四年前通车的山东省首条“绿色公路示范高速”,现喜获“李春奖”!
  • 泰山雾凇与白雪相辉映
  • 济南九如山浪漫冰瀑布引游人
  • 山东荣成迎来大范围降雪天气
  • 山东青岛:瑞雪纷纷伴鸥飞
  • 动物园里下雪啦!

国际在线版权与信息产品内容销售的声明:

1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。

2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。

3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。

已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。

任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。

4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。

5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
